Confirmar las órdenes del ciclo, una por una o todas juntas

Qué vas a lograr​

Vas a dejar en firme las órdenes de compra, transferencia y producción del ciclo. Una orden confirmada pasa a ejecución (depósito, proveedor, planta) y ya no se edita desde SCP. Podés confirmarlas de a una, revisando cada orden, o todas las del ciclo con un solo botón.

Antes de empezar​

  • Tiene que haber un ciclo abierto y elegido en el selector de ciclo de la barra superior.
  • Resolvé antes las propuestas pendientes en la pestaña Revisar propuestas de cada paso. Ver Aprobar o rechazar los cambios propuestos.
  • Cada tipo de empresa ve solo sus pasos: un distribuidor no tiene órdenes de producción y un fabricante sin red no tiene transferencias.

Paso a paso​

  1. Entrá a la pantalla de planificación del paso: en COMPRAS, Planificación de Compras; en INVENTARIO Y DISTRIBUCIÓN, Distribución; o en PRODUCCIÓN, Planificación de Producción.

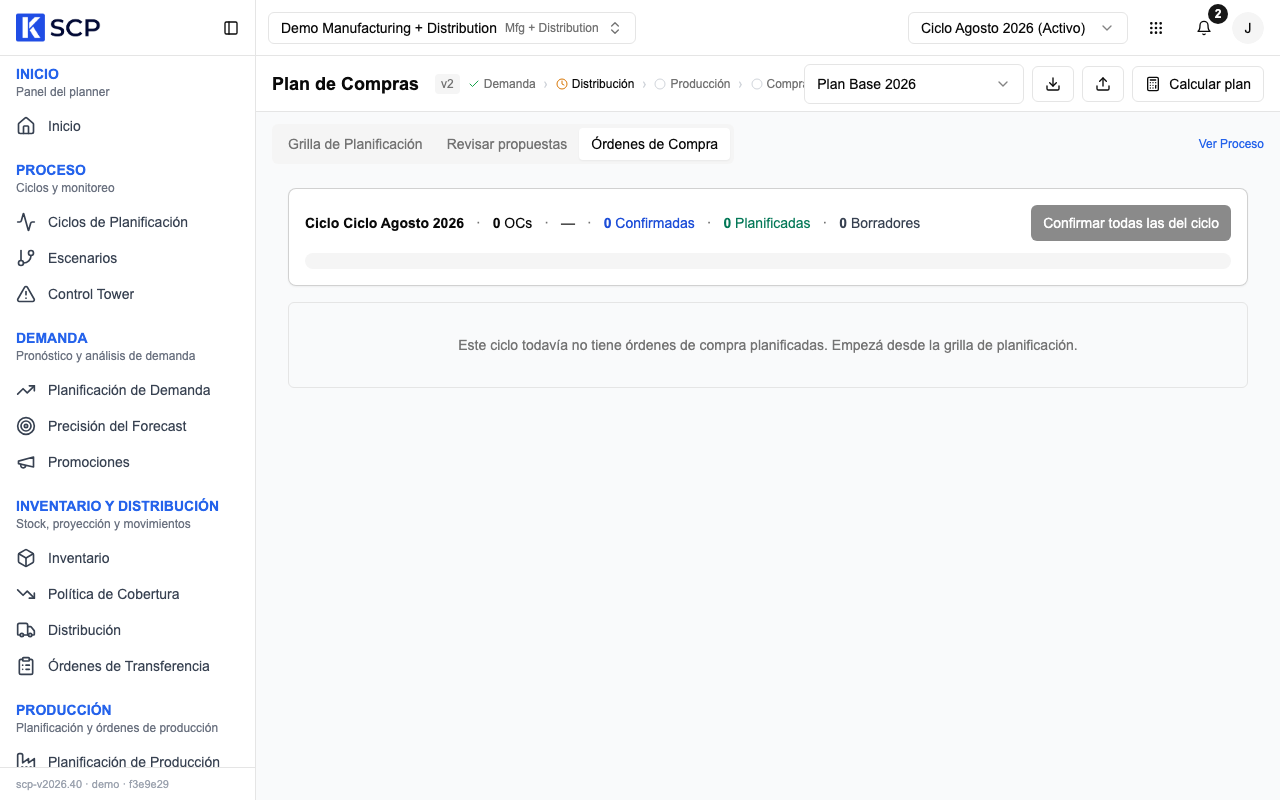

  2. Abrí la pestaña de órdenes del ciclo: Órdenes de Compra, Órdenes de Transferencia u Órdenes de Trabajo, según la pantalla. pestaña Órdenes de Compra con la tarjeta del ciclo arriba y las órdenes agrupadas por período
  3. Mirá la tarjeta de arriba: muestra cuántas órdenes están Confirmadas, Planificadas y en Borradores, y la barra de avance de la confirmación.
  4. Para confirmar de a una, usá Estado y Con propuestas pendientes para filtrar, abrí una orden con la flecha y revisá sus líneas. Hacé clic en Confirmar en la fila de la orden.
  5. Si es una transferencia, se abre el diálogo de capacidad de transporte. Si la orden entra en la próxima salida, hacé clic en Confirmar. Si no entra, elegí Aplicar recorte y confirmar (podés editar el recorte por línea) o Confirmar completa igual.
  6. Para confirmar todas juntas, hacé clic en Confirmar todas las del ciclo en la tarjeta de arriba.
  7. Leé el aviso: dice cuántas órdenes se confirmaron y, si alguna no se pudo, cuántas quedaron Saltadas y por qué.

Qué pasa después​

La orden pasa a Confirmada, queda registrado quién la confirmó y cuándo, y se congela: si después cambiás la grilla, SCP arma una orden nueva en borrador en vez de tocar la confirmada. Cuando el sistema de ejecución la toma, el estado pasa a Liberada.

Qué se puede confirmar en cada paso:

OrdenSe confirma desdeCondición
CompraBorrador o PlanificadaSi tiene cambios pendientes, al confirmar se aplican.
TransferenciaPlanificadaSin cambios pendientes.
ProducciónPlanificada (aprobada)Sin cambios pendientes. Un borrador primero se aprueba.

Lo que no confirmes antes del cierre lo resuelve el cierre del mes: lo aprobado se confirma y los borradores se cancelan. Ver Cerrar el mes y dejar el plan firme.

Si algo no sale​

Lo que vesQué hacer
En una transferencia o una orden de producción no aparece Confirmar.La orden tiene cambios pendientes o está en borrador. Aprobá o rechazá sus cambios en Revisar propuestas y volvé.
Confirmar todas las del ciclo está gris.No hay órdenes planificadas ni en borrador para confirmar en ese paso.
El aviso dice "Saltadas" con algunas órdenes.Esas órdenes tenían cambios pendientes. Resolvelos y volvé a confirmar.
Confirmaste todas las transferencias y no apareció el chequeo del camión.El chequeo de capacidad aparece solo al confirmar de a una. Si te importa el camión, confirmá esas órdenes una por una.
El diálogo de transporte dice Sin calendario de troncales para este destino.Ese destino no tiene salidas cargadas. Podés confirmar la orden normalmente.
Querés cancelar varias órdenes desde Órdenes de Compra o Órdenes de Transferencia del menú.Hoy la acción Cancelar en lote de esos listados no cancela nada. Cancelá cada orden con Cancelar en su fila o en su detalle.
Necesitás corregir una orden ya confirmada.Hoy una orden confirmada no se edita ni se cancela desde SCP. Hacé el cambio en la grilla: queda como una orden nueva en borrador.
El detalle de la orden muestra como autor de la confirmación a otra persona.Hoy el registro de quién confirmó no siempre toma tu usuario. La fecha sí es la correcta.

Más casos en Problemas frecuentes.
